De Dahliastraat heeft een nieuwe riolering nodig. Tegelijkertijd zorgen wij hier graag voor een nieuwe inrichting waardoor het een aangenamere woonstraat wordt.
Samen denken
We nodigden de buurt uit voor een infomoment op donderdag 20 juni 2024. We legden alles uit over de nieuwe riolering en toonden een eerste ontwerp voor de vernieuwde Dahliastraat. We luisterden vooral naar wat de buurt wel of niet goed vond aan het voorstel. De presentatie van het infomoment kan je nog steeds bekijken. Op basis van dit infomoment namen we ook al enkele eerste (tijdelijke) beslissingen, om bepaalde zorgen te beantwoorden.
Op woensdag 13 november om 19u verwelkomden we de buurt opnieuw in Bardok. Daar bekeken we de vernieuwde plannen en gaven we meer uitleg.
Plannen

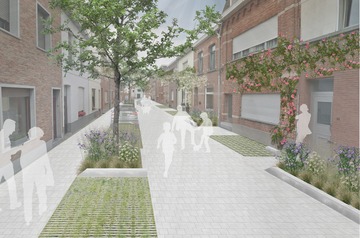

Om van de Dahliastraat een echte woonstraat te maken, focussen we in het eerste voorstel op meer verkeersveiligheid waardoor het er comfortabeler stappen en fietsen wordt. Zo kunnen we ook de straat enkelrichting maken, van de Leliestraat naar de Kruisveldstraat. Hiermee behouden we toch nog genoeg ruimte om te parkeren. En tenslotte mikken we nog op ontharding, vergroening, het ter plekke insijpelen van regenwater … Hierdoor creëren we bijvoorbeeld schaduw en dus ook koelere straten in de zomer.
Op basis van de feedback die we kregen tijdens de infomomenten, maakt het studiebureau een opdracht op.
Het kostenplaatje komt neer op 902 304, 68 euro. Pidpa betaalt meer dan de helft van dit bedrag.
Tijdelijke maatregelen
Veel verkeer verplaatst zich door de Dahliastraat. Dit creëerde soms grondverzakkingen. Daarom namen we al enkele maatregelen om de druk op de Dahliastraat te verminderen:
- Een knip aan het kruispunt Dahliastraat met Kruisveldstraat; hierdoor is enkel lokaal verkeer mogelijk.
- De huisvuilophaling gebeurt niet meer in de Dahliastraat, maar op andere verzamelpunten.
- De kruisveldstraat wordt dubbelrichting.
Woon je in de Dahliastraat en wens je een (dringend) probleem in verband met de riolering te melden? Dat kan via het noodnummer 0800 90 300 van Pidpa. Dat is 24u/24u bereikbaar. Indien nodig komt Pidpa op plaatsbezoek.
Timing
Als alles goed loopt, volgen we onderstaande timing.
- zomer 2024: tijdelijke maatregelen om problemen met de riolering te voorkomen
- februari 2025: zoektocht naar aannemer
- midden 2025: start werken
- begin 2026: einde werken
Partners
Ligging
De Dahliastraat ligt tussen de Tervuursesteenweg en de vaart.
